保山電力騰沖分公司首次110千伏帶電作業

2024/5/24 19:02:14 人評論

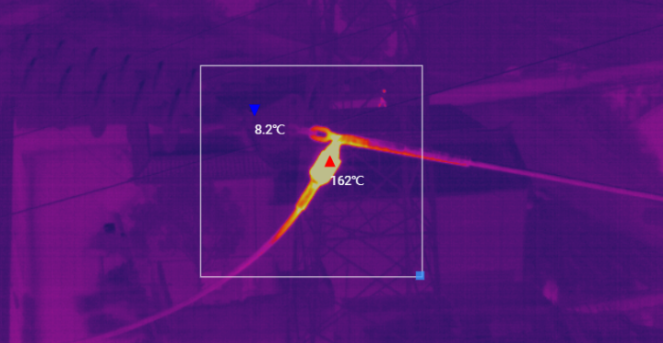

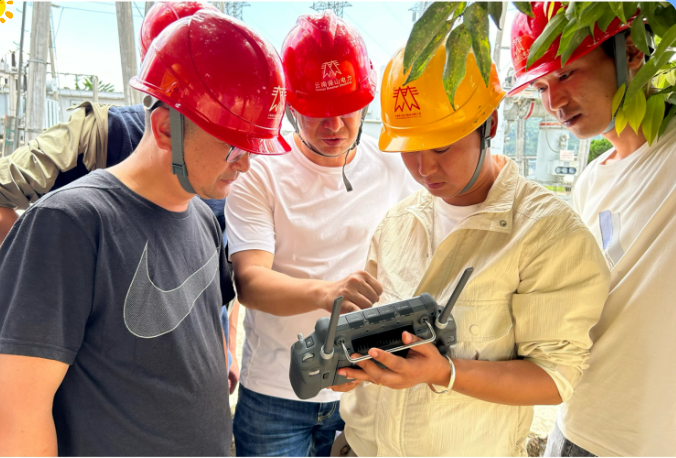

近日保山電力騰沖分公司對110千伏固滇線使用無人機巡檢測溫時發現110千伏固東變電站01號出線塔耐張線夾引流線接頭發熱,溫度高達162℃,一直“高燒”不退,已嚴重超過正常運行溫度。110千伏固滇線近期最大負荷96兆瓦,危及電網安全穩定運行!為保障線路安全運行,減少停電…

近日保山電力騰沖分公司對110千伏固滇線使用無人機巡檢測溫時發現110千伏固東變電站01號出線塔耐張線夾引流線接頭發熱,溫度高達162℃,一直“高燒”不退,已嚴重超過正常運行溫度。110千伏固滇線近期最大負荷96兆瓦,危及電網安全穩定運行!為保障線路安全運行,減少停電時間,消除電網隱患,分公司于5月22日首次采用110千伏等電位帶電作業方式進行緊急消缺。

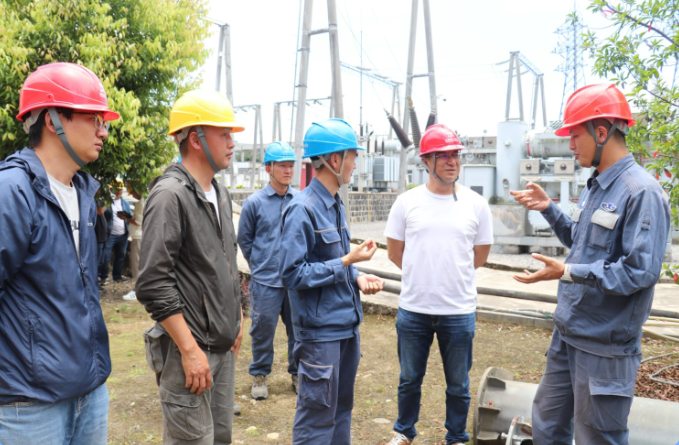

經公司領導多方協調并蒞臨現場指導,本次作業由云南天星實業有限公司實施,保山供電局也趕赴現場給予技術支持。經無人機再次飛至發熱點確認,因耐張線夾引流板線夾誤用為變電型設備線夾,設備線夾開孔過大,螺栓未使用火鍍鋅防銹螺栓,且安裝不規范未配置彈簧墊圈,高溫發熱后導致螺栓銹蝕嚴重。

經過三個半小時的等電位作業,有效解決了“高燒”退熱問題,意味著110千伏固滇線01號出線塔帶電作業消除耐張線夾引流線接頭發熱緊急缺陷圓滿完成。

此次帶電作業是保山電力首次實現110千伏作業“零突破”、客戶“零感知”、用電“零影響”,進一步提升了電網供電可靠性。

相關資訊

  • 壯麗七十年 奮進新時代 云南保山電力股份有限公司發展巡禮

    壯麗七十年 奮進新時代。1996年,云南保山電力股份有限公司成立,至今短短23年走過......二十三年白駒過隙,二十三年滄海桑田!二十三年,見證了保山電力事業發展的艱辛和一次次自我超越......

    2019/9/30 15:30:58
  • 云南保山電力股份有限公司工會(huì )委員會(huì )順利完成換屆交接

    云南保山電力股份有限公司工會(huì )委員會(huì ) 順利完成換屆交接 為進一步加強公司工會(huì )組織建設,公司根據《中國工會(huì ) 章程》、《工會(huì )法》的有關規定,在公司黨委和上級工會(huì )的 領導下,于 2020 年 6 月 22 日上午在保山召開第二屆會(huì )員(職 工)代表大會(huì )第一次全體會(huì )議,選舉產生新一…

    2020/6/23 15:07:44
Copyright ? 云南保山電力股份有限公司
地址云南省保山市隆陽區正陽北路208號 郵編:650228
未經協議授權,禁止下載使用或建立鏡像
